Nutiesta pirmoji dujotiekio GIPL gija po Nemunu

© Photo : Ambergrid.ltGIPL
GIPL  - Sputnik Lietuva
Prenumeruokite
НовостиTelegram
Antrasis lygiagrečiai tiesiamas dujotiekio vamzdis po Nemunu bus užbaigtas tiesti rugsėjo pradžioje

VILNIUS, rugpjūčio 18 — Sputnik. Nutiesta pirmoji 750 metrų ilgio GIPL dujotiekio gija po plačiausia Lietuvos upe — Nemunu, Alytaus rajone. Apie tai praneša "Amber Grid" spaudos taryba.

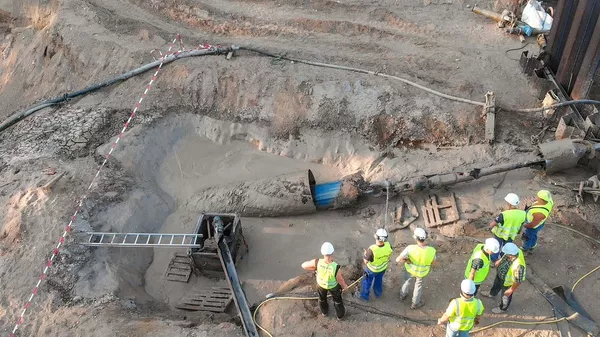

© Photo : Ambergrid.ltDujotiekio tiesimo darbai po Nemunu
Nutiesta pirmoji dujotiekio GIPL gija po Nemunu - Sputnik Lietuva
Dujotiekio tiesimo darbai po Nemunu
"Sklandžiai užbaigtas sudėtingiausias darbų etapas ir tai, kad jau atlikta beveik 40 proc. suplanuotų GIPL projekto darbų leidžia mums jaustis užtikrintai, kad šis Lietuvai ir visai regiono dujų rinkai svarbus projektas dėl tinkamo dėmesio projekto kokybės ir rizikų valdymui, bus įgyvendintas numatytu laiku. Svarbu tai, kad iki kitų metų pabaigos įgyvendintas GIPL projektas suteiks rinkos dalyviams laisvę rinktis dujų tiekimo šaltinius ir kryptis", — sako EPSO-G grupės generalinis direktorius Rolandas Zukas.

Pasak EPSO-G grupei priklausančio ir GIPL projektą įgyvendinančio dujų perdavimo sistemos operatoriaus "Amber Grid" vadovo Nemuno Bikniaus, artimiausiu metu bus pradėta tiesti antroji dujotiekio gija po Nemunu.

Energetikos ministras Žygimantas Vaičiūnas - Sputnik Lietuva
Energetikos ministras pakvietė Lenkiją dalyvauti Baltijos šalių energetikos rinkoje

"Vienos dujotiekio gijos po Nemunu pakanka, kad dujos pradėtų tekėtų vamzdynu, o lygiagrečiai klojama antroji leis užtikrinti nenutrūkstamą dujotiekio darbą vykdant būtinuosius priežiūros darbus ateityje", — sako Biknius.

Pasitelkus horizontalaus kryptinio gręžimo (HDD) technologiją, darbai abipus Nemuno vykdomi nuo liepos vidurio. Numatoma, kad antrasis lygiagrečiai tiesiamas dujotiekio vamzdis po Nemunu bus užbaigtas tiesti rugsėjo pradžioje. Vasaros pradžioje taip pat sklandžiai paklotas vamzdynas po Nerimi.

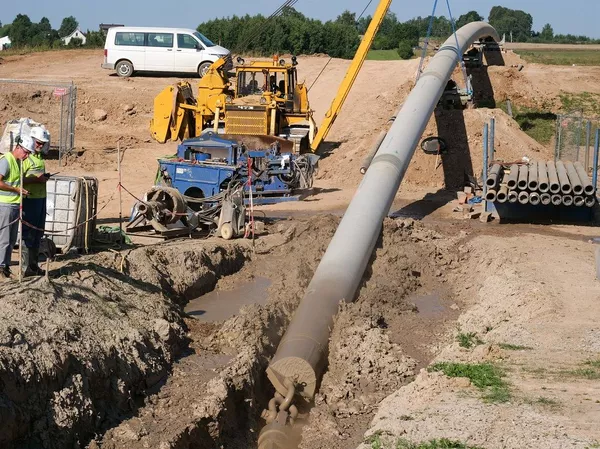

© Photo : Ambergrid.ltDujotiekio tiesimo darbai po Nemunu
Nutiesta pirmoji dujotiekio GIPL gija po Nemunu - Sputnik Lietuva
Dujotiekio tiesimo darbai po Nemunu

Pasak Bikniaus, GIPL dujotiekio statyba vyksta sparčiai: jau suvirinta 100 iš 165 kilometrų dujotiekio atkarpų. Iki šių metų pabaigos planuojama įgyvendinti du trečdalius projekto. Po to bus toliau montuojamas likusios dujų vamzdyno atkarpos nuo Alytaus rajono iki Lazdijų, įrengiamos čiaupų mazgų aikštelės ir statoma dujų apskaitos stotis Lietuvos–Lenkijos pasienyje.

Planuojama, kad GIPL dujotiekis pradės veikti 2021 metų pabaigoje. Dujotiekis turi sujungti Lietuvos, Baltijos šalių ir Suomijos dujų rinkas su Europos Sąjunga. Be to, šis dujotiekis turi leisti efektyviau panaudoti Lietuvos dujų perdavimo sistemą ir Klaipėdos SGD terminalą.
